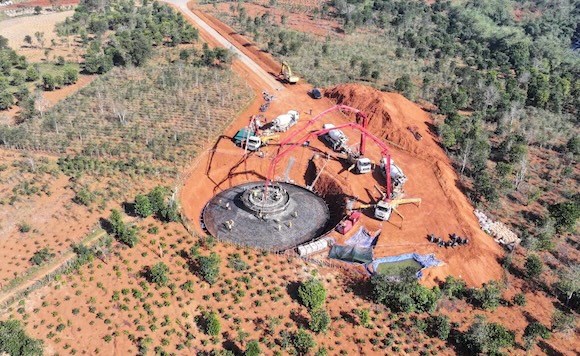

Dự án Nhà máy điện gió LIG Hướng Hóa 1 đang thi công. Ảnh: Nam Du

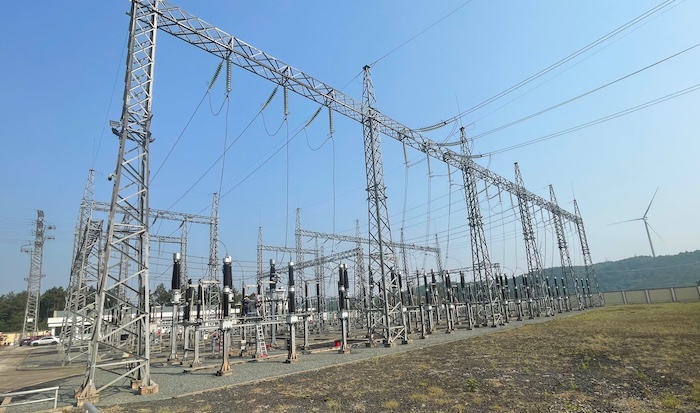

Vướng 2 hộ dân, đường dây 35kV của dự án điện gió chưa biết bao giờ thi công
Dự án Nhà máy điện gió LIG Hướng Hóa 1 (do Công ty Cổ phần điện gió LIG Hướng Hóa 1 làm chủ đầu tư) tại địa bàn xã Khe Sanh (tỉnh Quảng Trị) có quy mô công suất 48MW, đến nay đã thi công hoàn thành trạm biến áp, nhà điều hành, đổ bê tông móng trụ được 50% móng trụ tuabin và 100% móng đường dây 220kV. Tuy nhiên, các hạng mục còn lại đang bị nghẽn, đặc biệt là tuyến đường dây 35kV và 220kV.
Ông Nguyễn Nam Du - Trưởng Ban Quản lý Dự án Nhà máy điện gió LIG Hướng Hóa 1 cho biết, nút thắt lớn nhất hiện nay nằm ở hạng mục tuyến đường dây 35kV liên quan đến 75 hộ dân bị ảnh hưởng bởi thu hồi đất và hành lang an toàn lưới điện. Trong đó, hội đồng giải phóng mặt bằng đã kiểm đếm được 72 hộ, còn lại 2 hộ dân ở thôn Ruộng không hợp tác.

Cụ thể, một hộ dân trốn tránh, không ký vào biên bản kiểm đếm; hộ còn lại cố tình trồng thêm nhiều cây để yêu cầu đền bù vô lý, yêu cầu chủ đầu tư phải chi trả tiền trước khi thực hiện kiểm đếm.
“Vấn đề này tồn tại từ đầu năm 2026, nhưng đến nay vẫn chưa được giải quyết” – ông Nguyễn Nam Du cho hay.
Để tháo gỡ vướng mắc, từ ngày 20.3.2026, Sở Nông nghiệp và Môi trường tỉnh Quảng Trị đã tổ chức cuộc họp, ban hành văn bản đôn đốc, chỉ đạo thực hiện công tác giải phóng mặt bằng cho dự án. Văn bản nêu rõ: “Trường hợp người dân vẫn không phối hợp thực hiện kiểm đếm, Chủ tịch UBND xã Khe Sanh ban hành Quyết định cưỡng chế thực hiện kiểm đếm bắt buộc và tổ chức thực hiện cưỡng chế theo quy định của Luật Đất đai”. Nhưng đến ngày 16.6, vướng mắc với 2 hộ dân ở thôn Ruộng vẫn chưa được tháo gỡ.
Bên cạnh đó, Dự án Nhà máy điện gió LIG Hướng Hóa 1 còn gặp khó khăn trong việc áp giá đất cụ thể. Mặc dù HĐND tỉnh đã có nghị quyết về việc áp giá đất cụ thể mới, nhưng UBND tỉnh chưa ban hành hệ số áp dụng cho từng khu vực. Để tự tháo gỡ, ngày 23.4.2026, phía công ty đã có văn bản gửi UBND xã Khe Sanh đề nghị được tự nguyện đóng góp kinh phí thuê đơn vị tư vấn độc lập lập giá đất cụ thể cho khu vực thu hồi đất của dự án nhằm sớm áp giá cho các vị trí còn lại, nhưng đến nay vẫn chưa thực hiện được.
Trước những vướng mắc kéo dài, phía chủ đầu tư đã có văn bản kiến nghị Ban Thường vụ Tỉnh ủy, UBND tỉnh Quảng Trị cùng các sở, ngành liên quan vào cuộc chỉ đạo, đôn đốc trong công tác vận động, giải quyết dứt điểm các vướng mắc để có mặt bằng sạch cho đơn vị triển khai thi công.
Yêu cầu tập trung giải quyết các điểm nghẽn
Theo Sở Công Thương tỉnh Quảng Trị, toàn tỉnh hiện có 17 dự án năng lượng đang trong tình trạng triển khai đầu tư xây dựng chậm tiến độ. Trong số này, bên cạnh dự án Nhà máy Nhiệt điện Quảng Trạch I (1.403MW) và các dự án thủy điện như La Trọng, Đakrông 5, Bản Mới và 8 dự án điện gió gồm: LIG Hướng Hóa 1, Hướng Phùng 1, LIG Hướng Hóa 2, TNC Quảng Trị 1, TNC Quảng Trị 2, Hướng Linh 5, Hướng Hiệp 2 và Hướng Hiệp 3.

Liên quan đến vướng mắc về giải phóng mặt bằng, kiểm đếm, giá đất và bàn giao mặt bằng, ngoài dự án Nhà máy điện gió LIG Hướng Hóa 1, còn có Nhà máy điện gió Hướng Phùng 1, TNC Quảng Trị 1, TNC Quảng Trị 2, Nhà máy thủy điện Đakrông 5, Hướng Phùng, Bản Mới.
Trước thực trạng nhiều dự án năng lượng trễ hẹn làm ảnh hưởng trực tiếp đến kịch bản tăng trưởng GRDP của địa phương, vào ngày 12.6, ông Lê Hồng Vinh - Chủ tịch UBND tỉnh Quảng Trị đã tổ chức buổi làm việc nhằm giải quyết những khó khăn, vướng mắc trong quá trình triển khai các dự án năng lượng trên địa bàn tỉnh.
Ông Lê Hồng Vinh yêu cầu các đơn vị tập trung giải quyết dứt điểm các vấn đề liên quan đến công tác kiểm đếm, giải phóng mặt bằng; xử lý dứt điểm các tranh chấp, kiến nghị phát sinh của người dân. Các sở ngành tiếp tục rà soát kỹ lưỡng các thủ tục về đất đai, tài nguyên nước, lâm nghiệp và tăng cường hỗ trợ tối đa cho các nhà đầu tư hoàn thiện hồ sơ, đẩy nhanh tiến độ triển khai các dự án trên địa bàn, quyết không để tình trạng kéo dài làm ảnh hưởng đến môi trường thu hút đầu tư của tỉnh.
